1941 Rakek – Zdrs materiala na progo

19. 11. 2015

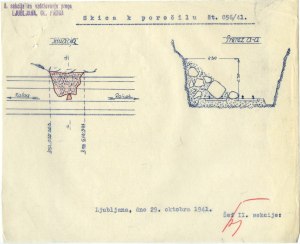

140923159-002Tik pred drugo svetovno vojno je jugoslovanska vojska ob progi v kilometru 618,383 zgradila bunkerja. Italijanska vojska je bunkerja po zasedbi rušila z miniranjem. To pa je sprožilo rušenje stene useka, ki se je 26. oktobra 1941 usula na progo.

Poročilo o delih se je glasilo:

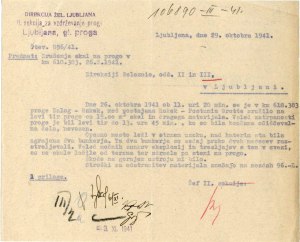

Dne 26. oktobra 1941 ob 11. uri 20 min. se je v km 618.383 proge Zalog – Rakek, med postajama Rakek – Postumia Grotte zrušilo na levi tir proge ca 15.00 m3 skal in drugega materiala. Vsled zatrpanosti proge je bil levi tir do 13. ure 45 min., ko so bila končana očiščevalna dela, nevozen.

Opisano mesto leži v strmem useku, nad katerim sta bila zgrajena dva bunkeerja. ta dva bunkerja so sedaj preko dvehmesecev razstreljevali. Vsled močnih sunkov eksplozij in tresljajev s tem v zvezi, so se skale ločile od terena ter zdrsnile po steni na progo.

Škode na zgornjem ustroju ni bilo.

Stroški za odstranitev materiala znaša na mezdah 96.-L.

1 priloga                                                                              Šef II. sekcije

140923160-001 Dokument vsebuje več datumov, oznak in podpisov.

Le poglejte, napisani dokument je zgolj vsakdanje poročilo, nič posebnega. Pa je vseeno vzorno natipkan. Našel sem le eno tipkarsko napako. Danes tega z vso računalniško opremo ne zmoremo.

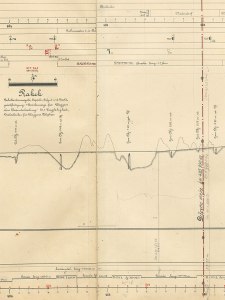

Panorama1Vzdolžni profil proge, iz katerega je razvidno, da je prišlo do zdrsa materiala v prvem useku od železniške postaje Rakek proti Postojni.

Načrt vzdolžnega profila so izdelali leta 1909 na Dunaju. Prav spodaj so črne številke oznake razdalje od Dunaja. Kasneje so so z rdečim svinčnikom pripisali oznake za jugoslovansko kilometražo proge (razdalja od Beograda) in označili takratno državno mejo med Jugoslavijo in Italijo.

Prispevek je napisal Karel Rustja.

Kraj: Rakek
Datum: 29. 10. 1941
Avtor: neznan
Zbirka: Karel Rustja
Skenirano: 23. 9. 2014
Oblika: trije dokumenti

One Comment leave one →
  1. Anonimno permalink
    19. 11. 2015 14:37

    Proga je bila zaradi 15 m3 materiala na njej zaprta 2 uri in 25 minut.
    Me zanima, koliko časa bi bila proga zaprta danes, če bi se na tem mestu vsul tak plaz?
